На важном энергообъекте Витебской области — подстанции «Полоцкая-330» — полным ходом идут работы в рамках двух пусковых комплексов

Общество

На важном энергообъекте Витебской области — подстанции «Полоцкая-330» — полным ходом идут работы в рамках двух пусковых комплексов.

Второй этап, включающий реконструкцию ВЛ 110 кВ протяженностью 117 км, планируется завершить к январю 2026 года. Уже выполнено:

установлены 2 новых автотрансформатора 330/110/10 кВ;

смонтировано оборудование ОРУ 110/330 кВ;

построены здание пункта управления и ЗРУ 10 кВ;

внедрена автоматизированная система управления;

возведена 70-метровая башня связи.

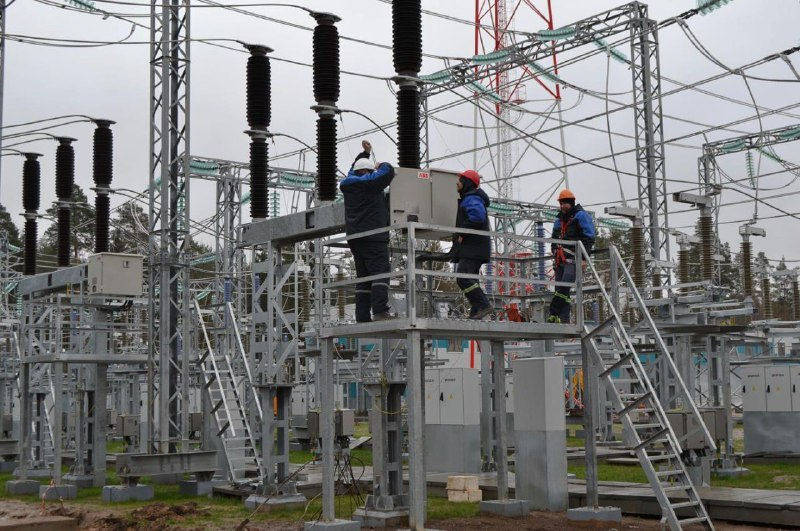

Ежедневно на объекте работают более 100 специалистов. Основные работы выполняют — ОАО «Белэлектромонтажналадка», и филиал «Строительно-монтажный поезд № 169 на станции Витебск».
