С завершением отопительного сезона — а оно уже не за горами — у коллектива филиала «Полоцкая ТЭЦ» РУП «Витебскэнерго» наступает не менее напряженная пора…

паровой котел будет выведен в средний ремонт в мае 2026 года».
Испытание морозами прошло успешно
С мая стартуют основные ремонтные и профилактические работы в рамках подготовки к очередному осенне-зимнему периоду (ОЗП).
— Что касается отопительного сезона, то нынешней зимой он прошел в штатном режиме, без серьезных сбоев и аварий, — констатирует директор филиала Дмитрий Стежкин. — Испытание сильными морозами, которые случаются не так часто, мы выдержали успешно, оборудование и тепловые сети функционировали исправно. По модульной котельной «Веснянка» в этот ОЗП проблем также не возникало, жители поселка были обеспечены теплом. Все это — плоды работы той команды, которая обеспечила качественную подготовку к ОЗП.
К очередной ремонтной кампании мы подготовлены: практически все договоры на ремонт основного оборудования со специализированными организациями заключены, большая часть необходимого оборудования и материалов приобретена. Уверен, что сроки выполнения намеченных работ будут выдержаны.
Дмитрий Владимирович отметил, что в этом году довольно рано начаты работы по замене участков трубопроводов на предизолированные трубы (ПИ). Увеличить период ремонта позволяет прокладка временных тепловых сетей, которая в Полоцке практикуется с прошлого года. Такая технология будет применяться и впредь, что позволит наращивать объем замены участков теплотрассы на современные, в ПИ-исполнении. Упор пока делается на магистральные сети. А в программу, рассчитанную до 2030 года, включены и квартальные сети.
Обновление на сетях Подробнее о предстоящих ремонтах тепловых сетей рассказал начальник района тепловых сетей Сергей Королёв: — В 2026 году планируем произвести текущий ремонт участков тепловых сетей общей протяженностью 1,393 км. Из них 0,308 км хозспособом — по техподполью жилого дома №1, корпусов 1 и 2, по ул.Хруцкого и между двумя тепловыми камерами по ул.Ленинградской. Подрядные организации выполнят текущий ремонт участков по улицам Стрелецкой, Коммунистической и Шмидта. Также руководитель подразделения обозначил планы по обновлению на магистральных тепловых сетях с заменой на ПИ-трубопроводы за счет средств РУП «Витебскэнерго». Так, в настоящее время подрядной организацией ведутся работы по реконструкции участка от Покровского моста до перекрестка улиц Юбилейной и Дзержинского. Полочане могли заметить, что сюда уже завезен большой объем ПИ-продукции. Также необходимо выполнить модернизацию участка тепловой сети от жилого дома №23 по ул.Клещёва и до жилого дома №116 по ул.Дзержинского. Работы по первому объекту предстоит завершить в октябре текущего года, по второму — начать в мае и закончить в ноябре. А общая протяженность этих участков составит 1,475 км.
В подразделениях
— Для проведения безаварийного отопительного сезона 2026/2027 гг. и бесперебойного теплоснабжения жителей и предприятий нашего города в мае-сентябре силами подрядных организаций будут выполнены ремонты основного теплотехнического и вспомогательного оборудования, — поясняет начальник РК «Ксты» Максим Тюстин. — В их числе — капитальный ремонт одного из водогрейных котлов и его тепловой изоляции, замена газовой запорной арматуры, отслужившей свой нормативный срок эксплуатации и текущий ремонт натрий-катионового фильтра.

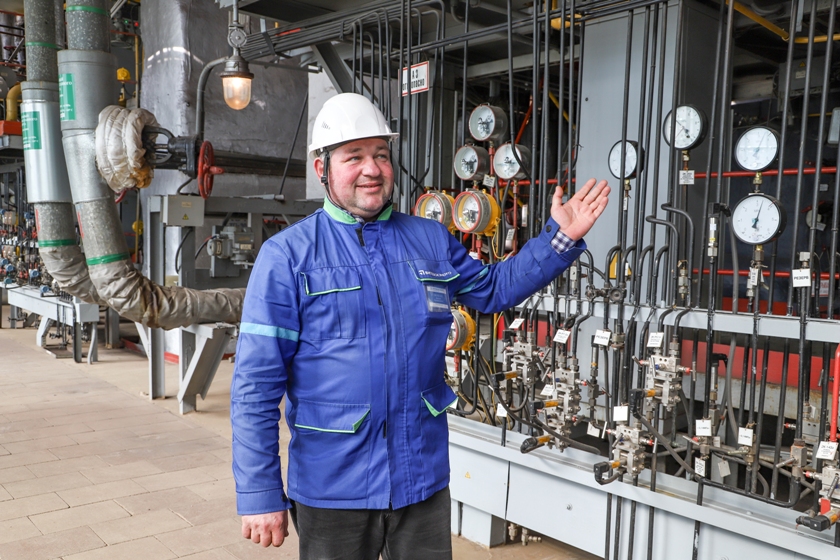

Значительные работы запланированы и в котлотурбинном цехе.
— Капитальный ремонт мазутного резервуара с заменой днища, лестниц, площадок обслуживания и отмостки уже ведется, — перечисляет начальник цеха Дмитрий Лисовский. — В мае начнется средний ремонт котлоагрегата №2, в нем будут заменены первая и вторая ступени водяного экономайзера. И еще один объект, на котором запланировано провести средний ремонт, — это водогрейный котел №4 с ревизией горелочных устройств. Все работы по тепломеханическому оборудованию стараемся выполнить в межсезонье.
Как и остальные подразделения филиала «Полоцкая ТЭЦ», к проведению ремонтной кампании готовится химический цех.
— От качества проведения ремонтов зависит надежность нашего оборудования, его долговечность, а это важно для работоспособности всей станции в целом, — подчеркивает начальник химического цеха Владимир Руфеев. — Запланированы ремонт водоподготовительного оборудования и оборудования водоочистных сооружений — трубопроводов и трубопроводной арматуры, фильтров водоподготовки, антикоррозийной защиты баков запасов химочищенной воды, а также — замена основных насосов. Надеемся выполнить намеченные планы качественно и в установленные сроки, для того чтобы отработать предстоящий отопительный сезон на высоком уровне.
